2.2 Fase 2: Crear o actualizar el universo de índices

Introducción

El universo de índices está compuesto por dos grandes grupos: índices de calidad e índices de probabilidad histórica.

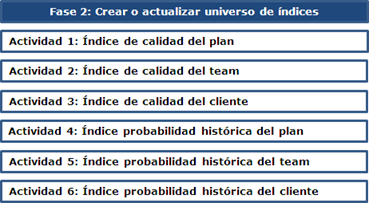

La siguiente figura representa este agrupamiento

Índice de Calidad: El índice de calidad es un indicador general de como el proyecto tiene previsto desarrollar el software.

Los índices de calidad definidos por la metodología son:

Índice de calidad del plan: Indicador de la calidad del plan del proyecto. Índice de calidad del team: Indicador de la calidad del team del proyecto. Índice de calidad del cliente: Indicador de la calidad del cliente del proyecto.

Los índices de probabilidad histórica definidos por la metodología son:

Índice de probabilidad histórica del plan: Indicador general de las probabilidades de éxito de planificaciones similares a la del proyecto a desarrollar.

Índice de probabilidad histórica del team: Indicador general de las probabilidades de éxito de team similares al del proyecto a desarrollar.

Índice de probabilidad histórica del cliente: Indicador general de las probabilidades de éxito en el cliente del proyecto a desarrollar.

Objetivo

El objetivo de la fase crear o actualizar universo de índices es disponer de los elementos necesarios para valorizar el documento de elementos de universo.

Actividades de la fase índices

Las actividades a desarrollar para lograr el objetivo de la fase de creación de índices son:

Para el desarrollo de los índices de calidad se evalúan una serie de elementos agrupados de la siguiente forma

  • Índice de calidad grupo requisitos
  • Índice de calidad grupo funciones de negocio
  • Índice de calidad grupo funciones solución
  • Índice de calidad grupo construcción
  • Índice de calidad grupo test
  • Índice de calidad grupo implementación
  • Índice de calidad grupo gestión de proyectos

Se utilizará la tabla definida a continuación como contenedor de la información relativa a los elementos de los índices.

GrupoElementoFactor
(1)(2)(3)

Donde:

1: grupo de elementos del universo.

2: Elemento del universo.

3: Factor.

Actividad 1: Crear o actualizar el índice de calidad del plan del proyecto. El índice de calidad del plan de proyecto es un indicador general de las capacidades del plan en guiar con éxito el proyecto.

Para el cálculo del índice se valoriza la capacidad del plan en cuanto a la óptima gestión de recursos cada uno de los elementos definidos.

Se creará un índice por cada uno de los grupos de elementos, tratando de identificar como el plan es capaz de gestionar la evolución del proyecto.

Elementos del índice de calidad del plan grupo requisitos

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del plan para el grupo requisitos:

Elemento
Definición y asignación de perfiles de quienes definen los requisitos
Definición y asignación perfiles de quienes obtienen los requisitos
Metodología de la gestión de requisitos
Planificación de la documentación de requisitos
Planificación de la obtención de requisitos
Elementos del índice de calidad del plan grupo funciones de negocio.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del plan para el grupo funciones de negocio:

Elemento
Definición del alcance de las funciones de negocio
Definición y asignación de perfiles de quienes definen las funciones de negocio
Definición y asignación de perfiles de quienes validan las funciones de negocio
Metodología de la gestión de funciones de negocio
Planificación de las funciones de negocio
Trazabilidad de la planificación de las actividades de funciones de negocio
validación de las funciones de negocio
Elementos del índice de calidad del plan grupo funciones solución.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del plan para el grupo funciones solución:

Elemento
Definición del alcance de las funciones solución
Definición y asignación de perfiles de quienes definen las funciones solución
Definición y asignación de perfiles de quienes validan las funciones solución
Metodología de la gestión de funciones solución
Planificación de las funciones solución
Trazabilidad de la planificación de las actividades de funciones solución
validación de las funciones solución
Elementos del índice de calidad del plan grupo construcción.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del plan para el grupo construcción:

Elemento
Metodología de la gestión de la construcción
Planificación de las actividades de construcción
Planificación de los recursos económicos necesarios para la construcción
Planificación de los recursos humanos necesarios para la construcción
Planificación de los recursos técnicos necesarios para la construcción
Trazabilidad de la planificación de las actividades de construcción
Elementos del índice de calidad del plan grupo test.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del plan para el grupo test:

Elemento
Metodología de la gestión del test
Planificación de las actividades del test
Planificación de los recursos técnicos necesarios el test
Planificación de los recursos económicos necesarios para el test
Planificación de los recursos humanos necesarios para el test
Trazabilidad de la planificación de las actividades el test
Test unitarios y de integración.
Elementos del índice de calidad del plan grupo implementación

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del plan para el grupo implementación:

Elemento
Metodología de la gestión de la implementación
Planificación de las actividades de la implementación
Planificación de los recursos económicos necesarios para la implementación
Planificación de los recursos humanos necesarios para la implementación
Planificación de los recursos técnicos necesarios para la implementación
Trazabilidad de la planificación de las actividades de la implementación
Elementos del índice de calidad del plan grupo gestión de proyectos.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del plan para el grupo gestión de proyectos:

Elemento
Planificación de la gestión de la calidad
Planificación de la gestión de las adquisiciones
Planificación de la gestión de las comunicaciones
Planificación de la gestión de los recursos humanos
Planificación de la gestión del alcance
Planificación de la gestión del costo
Planificación de la gestión del riesgo
Planificación de la gestión del tiempo
Planificación de la integración

Actividad 2: Crear o actualizar el índice de calidad del team del proyecto El índice de calidad del team de proyecto es un indicador general de las capacidades del team en desarrollar con éxito el proyecto.

Para el cálculo del índice se valoriza la formación y la experiencia de los integrantes del team para cada uno de los elementos definidos

Se creará un índice por cada uno de los grupos de elementos, tratando de identificar como el team es capaz de gestionar la evolución del proyecto y si el team es en grado de responder técnicamente a los objetivos propuestos.

Elementos del índice de calidad del team grupo requisitos

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del team para el grupo requisitos:

Elemento
Capacidad de comunicación
Documentación de requisitos
Relevamiento y comprensión de requisitos
Seguimiento de requisitos
Síntesis e integración de requisitos
Elementos del índice de calidad del team grupo funciones de negocio

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del team para el grupo funciones de negocio:

Elemento
Análisis de sistemas
Capacidad de comunicación
Conocimiento del dominio de negocio
Sistemas de Información
Elementos del índice de calidad del team grupo funciones solución

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del team para el grupo funciones solución:

Elemento
Arquitectura
Bases de Datos
Redes y Comunicaciones
Seguridad
Tecnologías de la Información
Elementos del índice de calidad del team grupo construcción

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del team para el grupo construcción:

Elemento
 Aseguramiento de la calidad
Control de código
Desarrollo de código
Documentación técnica
Documentación usuario
Herramientas de desarrollo
Elementos del índice de calidad del team grupo test

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del team para el grupo test:

Elemento
Elemento
Documentación test
Test integración
Test unitario
Elementos del índice de calidad del team grupo implementación

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del team para el grupo implementación:

Elemento
Formación de usuarios
Help desk
Migración y carga inicial de datos.
Operación
Proceso de implementación
Elementos del índice de calidad del team grupo gestión de proyectos

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del team para el grupo gestión de proyectos:

Elemento
Planificación de la gestión de la calidad
Planificación de la gestión de las adquisiciones
Planificación de la gestión de las comunicaciones
Planificación de la gestión de los recursos humanos
Planificación de la gestión del alcance
Planificación de la gestión del costo
Planificación de la gestión del riesgo
Planificación de la gestión del tempo
Planificación de la integración
Actividad 3: Crear o actualizar el índice de calidad del cliente del proyecto

El índice de calidad del cliente del proyecto es un indicador general de las habilidades del cliente en definir, controlar e implementar un sistema informático que satisfaga sus necesidades.

Elementos del índice de calidad del cliente grupo requisitos.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del cliente para el grupo requisitos:

Elemento
Asignación de responsables.
Disponibilidad de recursos humanos involucrados.
Disponibilidad de tiempo de los recursos humanos.
Experiencia en especificación de requisitos.
Formación en especificación de requisitos.

Elementos del índice de calidad del cliente grupo funciones de negocio En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del cliente para el grupo funciones de negocio:

Elemento
Asignación de recursos para el desarrollo de las funciones de negocio.
Definiciones de funciones de negocio.
Prioridades de las funciones de negocio.
Respeto del alcance definido para las funciones de negocio.
Elementos del índice de calidad del cliente grupo funciones solución.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del cliente para el grupo funciones solución:

Elemento
Asignación de recursos económicos del cliente para el desarrollo de las funciones solución.
Asignación de recursos humanos del cliente para el desarrollo de las funciones solución.
Asignación de recursos técnicos del cliente para el desarrollo de las funciones solución.
Definición del alcance de cada función solución.
Definición y aceptación de límites y supuestos para cada función solución.
Elementos del índice de calidad del cliente grupo construcción.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del cliente para el grupo construcción:

Elemento
Disponibilidad de utilización de recursos económicos del cliente para la construcción.
Disponibilidad de utilización de recursos humanos del cliente para la construcción.
Disponibilidad de utilización de recursos técnicos del cliente para la construcción.
Elementos del índice de calidad del cliente grupo test.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del cliente para el grupo test:

Elemento
Disponibilidad de utilización de recursos humanos del cliente para test de integración de los módulos construidos.
Disponibilidad de utilización de recursos humanos del cliente para test unitarios de los módulos construidos.
Disponibilidad de utilización de recursos técnicos del cliente para test unitarios de los módulos construidos
Elementos del índice de calidad del cliente grupo implementación.

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del cliente para el grupo implementación:

Elemento
Disponibilidad de todos los recursos necesarios para la migración y carga inicial de datos.
Disponibilidad de todos los recursos necesarios para la operación.
Disponibilidad de todos los recursos necesarios para la prueba de aceptación.
Formación de los recursos humanos del cliente involucrados.
Respeto por la planificación de la implementación.
Elementos del índice de calidad del cliente grupo gestión de proyectos

En base a los estudios y análisis realizados en la etapa previa se han definidos los siguientes elementos componentes del índice de calidad del cliente para el grupo gestión de proyectos:

Elemento
Disponibilidad de los recursos económicos del cliente.
Disponibilidad de los recursos humanos.
Disponibilidad de recursos para la gestión de riesgos.
Ejecución de las adquisiciones en tiempo y forma.
Realización de las actividades del cliente en el tiempo planificado.
Respecto de las comunicaciones definidas.
Respeto de la calidad definida y acordada.
Respeto del alcance acordado.
Actividad 4: Crear o actualizar el índice de probabilidad histórica en el plan del proyecto

El índice de probabilidad histórica de ocurrencia en el plan del proyecto es un indicador general de las probabilidades de éxito de planificaciones similares a la del proyecto a desarrollar.

En base a los estudios y análisis realizados se han definidos los siguientes elementos componentes del índice de probabilidad histórica:

Elemento
Cantidad proyectos finalizados con éxito
Cantidad proyectos finalizados con utilización extra de recursos
Cantidad proyectos finalizados parcamente
Cantidad proyectos no finalizados
Cálculo del índice de probabilidad histórica en el plan del proyecto

Para obtener el índice de probabilidad histórica en el plan del proyecto se utilizara la siguiente plantilla:

    Proyectos  Últimos dos añosÚltimos 5 años, excluso los últimos dos
Canto%Fac torTotalCant%Fact orTotal
cantidad proyectos finalizados con éxito  [c1]  [p1]  [f1]  [p1]*[f1]  [c5]  [p5]  [f5]  [p5]*[f5]
cantidad proyectos finalizados con utilización extra de recursos  [c2]  [p2]  [f2]  [p2]*[f2]  [c6]  [p6]  [f6]  [p6]*[f6]
cantidad proyectos finalizados parciamente  [c3]  [p3]  [f3]  [p3]*[f3]  [c7]  [p7]  [f7]  [p7]*[f7]
cantidad proyectos no finalizados[c4][p4][f4][p4]*[f4][c][p8][f8][p8]*[f8]
Total[t1]  [sum1][t2]  [sum2]
Índice[IND]

Donde:

[c1]: Cantidad de proyectos finalizados en tiempos, costos, alcances y calidad definidos en los últimos 2 años.

[c2]: Cantidad de proyectos finalizados con tiempos o costos superiores a los planeados o con reducción de alcances o calidad en los últimos 2 años.

[c3]: Cantidad de proyectos finalizados parcialmente en los últimos 2 años.

[c4]: Cantidad de proyectos no finalizados en los últimos 2 años.

[c5]: Cantidad de proyectos finalizados en tiempos, costos, alcances y calidad definidos en los últimos 5 años, excluso los últimos dos.

[c6]: Cantidad de proyectos finalizados en tiempos o costos superiores a los planeados o con reducción de alcances o calidad en los últimos 5 años, excluso los últimos dos.

[c7]: Cantidad de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos.

[c8]: Cantidad de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[t1]: Cantidad total de proyectos en los últimos 2 años.

[sum1]: Suma ponderada de proyectos en los últimos 2 años.

[p1]: Porcentaje de proyectos finalizados en los últimos 2 años.

[p2]: Porcentaje de proyectos finalizados en los últimos 2 años con recursos extras.

[p3]: Porcentaje de proyectos finalizados parcialmente en los últimos 2 años.

[p4]: Porcentaje de proyectos no finalizados en los últimos 2 años.

[p5]: Porcentaje de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[p6]: Porcentaje de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[p7]: Porcentaje de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos.

[p8]: Porcentaje de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[f1]: Factor de incidencia de proyectos finalizados en los últimos 2 años.

[f2]: Factor de incidencia de proyectos finalizados en los últimos 2 años con recursos extras.

[f3]: Factor de incidencia de proyectos finalizados parcialmente en los últimos 2 años.

[f4]: Factor de incidencia de proyectos no finalizados en los últimos 2 años.

[f5]: Factor de incidencia de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[f6]: Factor de incidencia de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[f7]: Factor de incidencia de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos.

[f8]: Factor de incidencia de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[t1]: Cantidad total de proyectos en los últimos 5 años, excluso los últimos dos

[sum2]: Suma ponderada de proyectos en los últimos 5 años, excluso los últimos dos.

[IND]: Valor final del índice. El mismo se calcula como ([sum1]+[sum2])/7

Actividad 5: Crear o actualizar el índice de probabilidad histórica en el team del proyecto

El índice de probabilidad histórica de ocurrencia en el team del proyecto es un indicador general de las probabilidades de éxito de un team compuesto por una grupo de personas con skill similares al del team responsable del proyecto a desarrollar.

En base al estudio y análisis realizado se han definidos los siguientes elementos componentes del índice de probabilidad histórica:

Elemento
Cantidad proyectos finalizados con éxito
Cantidad proyectos finalizados con utilización extra de recursos
Cantidad proyectos finalizados parcamente
Cantidad proyectos no finalizados
Cálculo del índice de probabilidad histórica en el team del proyecto

Para obtener el índice de probabilidad histórica en el team del proyecto se utilizara la siguiente plantilla:

    Proyectos  Últimos dos añosÚltimos 5 años, excluso los últimos dos
Cant%Fac torTotalCant%Fact orTotal
cantidad proyectos finalizados con éxito  [c1]  [p1]  [f1]  [p1]*[f1]  [c5]  [p5]  [f5]  [p5]*[f5]
cantidad proyectos finalizados con utilización extra de recursos  [c2]  [p2]  [f2]  [p2]*[f2]  [c6]  [p6]  [f6]  [p6]*[f6]
cantidad proyectos finalizados parciamente  [c3]  [p3]  [f3]  [p3]*[f3]  [c7]  [p7]  [f7]  [p7]*[f7]
cantidad proyectos no finalizados[c4][p4][f4][p4]*[f4][c][p8][f8][p8]*[f8]
Total[t1]  [sum1][t2]  [sum2]
Índice[IND]

Donde:

[c1]: Cantidad de proyectos finalizados en tiempos, costos, alcances y calidad definidos en los últimos 2 años.

[c2]: Cantidad de proyectos finalizados con tiempos o costos superiores a los planeados o con reducción de alcances o calidad en los últimos 2 años.

[c3]: Cantidad de proyectos finalizados parcialmente en los últimos 2 años.

[c4]: Cantidad de proyectos no finalizados en los últimos 2 años.

[c5]: Cantidad de proyectos finalizados en tiempos, costos, alcances y calidad definidos en los últimos 5 años, excluso los últimos dos.

[c6]: Cantidad de proyectos finalizados en tiempos o costos superiores a los planeados o con reducción de alcances o calidad en los últimos 5 años, excluso los últimos dos.

[c7]: Cantidad de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos.

[c8]: Cantidad de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[t1]: Cantidad total de proyectos en los últimos 2 años.

[sum1]: Suma ponderada de proyectos en los últimos 2 años.

[p1]: Porcentaje de proyectos finalizados en los últimos 2 años.

[p2]: Porcentaje de proyectos finalizados en los últimos 2 años con recursos extras.

[p3]: Porcentaje de proyectos finalizados parcialmente en los últimos 2 años.

[p4]: Porcentaje de proyectos no finalizados en los últimos 2 años.

[p5]: Porcentaje de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[p6]: Porcentaje de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[p7]: Porcentaje de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos.

[p8]: Porcentaje de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[f1]: Factor de incidencia de proyectos finalizados en los últimos 2 años.

[f2]: Factor de incidencia de proyectos finalizados en los últimos 2 años con recursos extras.

[f3]: Factor de incidencia de proyectos finalizados parcialmente en los últimos 2 años.

[f4]: Factor de incidencia de proyectos no finalizados en los últimos 2 años.

[f5]: Factor de incidencia de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[f6]: Factor de incidencia de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[f7]: Factor de incidencia de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos

[f8]: Factor de incidencia de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[t1]: Cantidad total de proyectos en los últimos 5 años, excluso los últimos dos [sum2]: Suma ponderada de proyectos en los últimos 5 años, excluso los últimos dos.

[IND]: Valor final del índice. El mismo se calcula como ([sum1]+[sum2])/7

Actividad 6: Crear o actualizar el índice de probabilidad histórica en el cliente del proyecto

El índice de probabilidad histórica de ocurrencia en el cliente del proyecto es un indicador general de las probabilidades de éxito del desarrollo del proyecto en el cliente.

En base a los estudios y análisis realizados se han definidos los siguientes elementos componentes del índice de probabilidad histórica:

Elemento
Cantidad proyectos finalizados con éxito
Cantidad proyectos finalizados con utilización extra de recursos
Cantidad proyectos finalizados parcamente
Cantidad proyectos no finalizados

Cálculo del índice de probabilidad histórica en el cliente del proyecto Para obtener el índice de probabilidad histórica en el cliente del proyecto se utilizara la siguiente plantilla:

    Proyecto Planificados  Últimos dos añosÚltimos 5 años, excluso los últimos dos
Cant%Fac torTotalCant%Fact orTotal
cantidad proyectos finalizados con éxito  [c1]  [p1]  [f1]  [p1]*[f1]  [c5]  [p5]  [f5]  [p5]*[f5]
cantidad proyectos finalizados con utilización extra de recursos  [c2]  [p2]  [f2]  [p2]*[f2]  [c6]  [p6]  [f6]  [p6]*[f6]
cantidad proyectos finalizados parciamente  [c3]  [p3]  [f3]  [p3]*[f3]  [c7]  [p7]  [f7]  [p7]*[f7]
cantidad proyectos no finalizados[c4][p4][f4][p4]*[f4][c][p8][f8][p8]*[f8]
Total[t1]  [sum1][t2]  [sum2]
Índice[IND]

Donde:

[c1]: Cantidad de proyectos finalizados en tiempos, costos, alcances y calidad definidos en los últimos 2 años.

[c2]: Cantidad de proyectos finalizados con tiempos o costos superiores a los planeados o con reducción de alcances o calidad en los últimos 2 años.

[c3]: Cantidad de proyectos finalizados parcialmente en los últimos 2 años.

[c4]: Cantidad de proyectos no finalizados en los últimos 2 años.

[c5]: Cantidad de proyectos finalizados en tiempos, costos, alcances y calidad definidos en los últimos 5 años, excluso los últimos dos.

[c6]: Cantidad de proyectos finalizados en tiempos o costos superiores a los planeados o con reducción de alcances o calidad en los últimos 5 años, excluso los últimos dos.

[c7]: Cantidad de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos.

[c8]: Cantidad de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[t1]: Cantidad total de proyectos en los últimos 2 años.

[sum1]: Suma ponderada de proyectos en los últimos 2 años.

[p1]: Porcentaje de proyectos finalizados en los últimos 2 años.

[p2]: Porcentaje de proyectos finalizados en los últimos 2 años con recursos extras.

[p3]: Porcentaje de proyectos finalizados parcialmente en los últimos 2 años.

[p4]: Porcentaje de proyectos no finalizados en los últimos 2 años.

[p5]: Porcentaje de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[p6]: Porcentaje de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[p7]: Porcentaje de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos.

[p8]: Porcentaje de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[f1]: Factor de incidencia de proyectos finalizados en los últimos 2 años.

[f2]: Factor de incidencia de proyectos finalizados en los últimos 2 años con recursos extras.

[f3]: Factor de incidencia de proyectos finalizados parcialmente en los últimos 2 años.

[f4]: Factor de incidencia de proyectos no finalizados en los últimos 2 años.

[f5]: Factor de incidencia de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[f6]: Factor de incidencia de proyectos finalizados en los últimos 5 años, excluso los últimos dos.

[f7]: Factor de incidencia de proyectos finalizados parcialmente en los últimos 5 años, excluso los últimos dos

[f8]: Factor de incidencia de proyectos no finalizados en los últimos 5 años, excluso los últimos dos.

[t1]: Cantidad total de proyectos en los últimos 5 años, excluso los últimos dos

[sum2]: Suma ponderada de proyectos en los últimos 5 años, excluso los últimos dos.

[IND]: Valor final del índice. El mismo se calcula como ([sum1]+[sum2])/7
